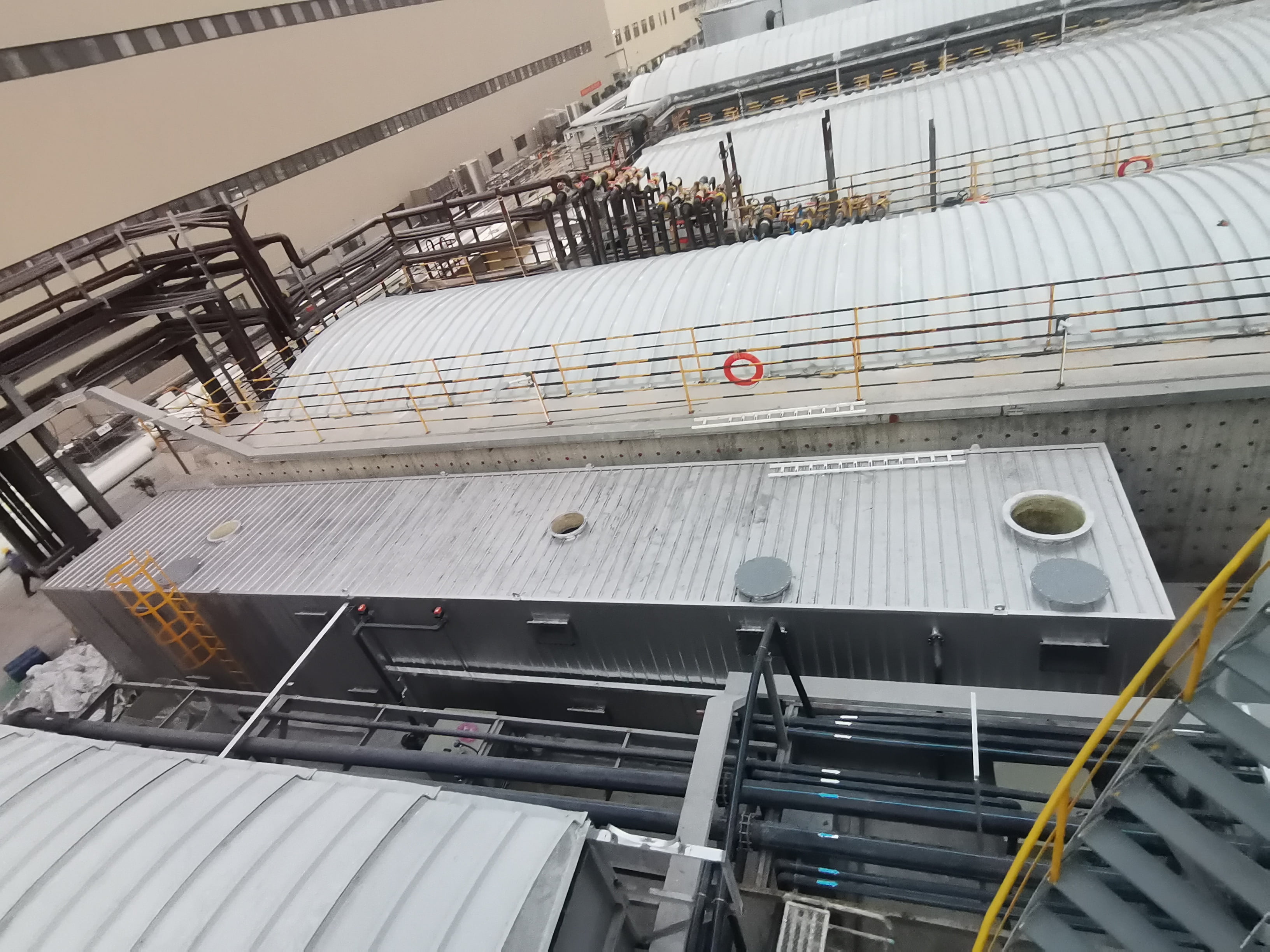

12月9日,在安徽省一家上市醫療企業的工廠內,羿清環保工程部正在為污水站生物除臭系統進行收尾工作。
我們在現場可以看到生物濾池設備已經安裝完畢。那么,羿清環保是如何為醫療污水站客戶定制合適的工藝及方案呢?羿清團隊又是如何在短短25天工期內快速交付生物濾池裝備呢?
一丶項目背景
疫情反復下,醫院機構對醫療耗材使用量正不斷刷新記錄,同時給醫療生產企業的產能提出更高的要求,在如此高負荷的生產壓力下,企業如何解決生產環節過程中產生的廢水及廢氣等一系列環保問題,就需要對污水處理設施及廢氣處理設備不斷完善和提標改造。由于醫療污水的廢氣成分復雜,采用單一技術通常難以解決達標問題,因此,通過技術組合才是醫療行業合理的廢氣治理路徑。
本次項目是一家位于安徽省的醫療用品有限公司廢水站,其一期二期污水池中會產生大量VOCs與惡臭氣體。羿清環保通過現場勘測,以及與業主的需求溝通,確定方案為定制適用其緊湊空間的生物除臭系統。而由于某些前期的客觀因素,工期(從項目簽約、設計、制造到生物除臭設備供貨及安裝)僅25天。
二丶羿清方案
項目簽訂后,羿清環保成立由設計團隊、工程團隊、運維團隊組成的項目專案小組,前往項目現場與業主探討可行方案,實現可實施性、功能性與經濟性的三統一。
羿清設計團隊結合實際場景分析,比較終采用堿洗+生物濾池相結合的處理工藝解決該項目VOCs及惡臭廢氣,整體設計風量為25000m3/h。
由于基礎場地受限,綜合考慮設備的材質、厚度、填料、保溫度以及內部結構空間,羿清環保設計產品規格為20000*3500*3500mm。同時,生物濾池設備采用模塊化設計與裝配式制造,有效降低運輸成本,減少現場拼裝工作量。
生物濾池設備制造圖完成后,羿清工廠立馬開始下料制造,過程中由羿清質檢部進行品質把控,保證了現場拼裝的一次成功。
三、羿清現場
羿清生物濾池設備生產完成后,項目進入現場實施階段,羿清項目部堅持按照“抓質量、促進度、控風險、保安全”的總體要求,同步進行主體設備與收集風管的安裝,協同業主一起,積極推進,克服了工期短、工作量大等諸多難點。
9日上午,在吊裝施工作業區域的操作人員頭戴安全帽、身著工作服,聽從施工負責人統一指揮;安全員全程現場監督,以保證作業安全。煙囪塔架吊裝完成后,操作人員佩戴防護眼鏡,進行焊接固定,打磨刷漆等加固收尾工作。
為了保證總體進度計劃的實現,羿清專項小組密切與業主管理人員積極配合,施工中編制日、周作業計劃,實行大節點、細控制,層層目標分解,建立動態計劃模式,及時上報施工進度,主動控制與被動控制相結合,從生物除臭設備進場,到今天的整體安裝完成,現場部署僅花了5天時間,比較終確保各分項工程按項目節點保質保量完成。
隨著生物濾池設備拼裝完成、系統內管道和電氣給排水安裝完成,項目部組織了設備漏水試驗及電氣儀表檢查工作,通過觀察設備情況、各法蘭接口是否漏水等多個維度,比較終判定項目各項指標均滿足設計安裝要求,本周正式進入系統調試環節。項目部每一個人各司其職,有條不紊推進項目進度,羿清團隊的專業化和規范化得到了業主的一致認可。
